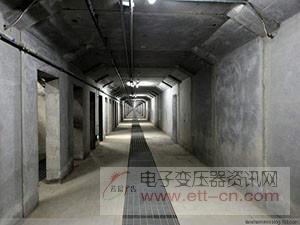

杭州环西湖配网电缆通道全线贯通,也为整个环西湖电网品质的提升奠定了坚实基础。

环西湖区域是G20杭州峰会保供电的核心区域,集中了4家特级保供电用户、22家一级保供电用户。由于环西湖区域电缆沟大部分建设于2000年左右,经过多年的西湖周边的发展,老旧电缆管沟年久失修,塌陷、淤泥堵塞情况严重,且日益增长的用户也使剩余的电缆管孔越来越紧张,无法满足保供电需求。为了提高环西湖区域供电可靠性,杭州供电公司从2015年10月开始启动环西湖区域电气网架改造提升工程,对环西湖道路共计51公里进行管沟补建、增建工作,新敷设235公里电缆,改造更新165开关站。
据杭州供电公司配电运检室技术组负责人陆华介绍,西湖景区保电区域内的土建施工难度不同于别处,难度极大。譬如杨公堤作为连通西湖南北进出口的主干道,全长3.8公里,重要用户分布两边,同时作为国家一级园林道路,又有六座古桥架设在上,与西湖水直接相连。大型机械如何过桥?如何降低施工对绿化及西湖水质的影响?
为克服这一系列难题,2015年12月底,杭州供电公司负责人与西湖景区管委会多次协商。该公司运检部、配电运检室与土建顶管专家、水域管理处、园文局等部门多次在杨公堤现场勘查,讨论开挖、顶管、沉管等多种方案,并选取试点进行顶管试作业。由于沉管对绿化影响过大,且部分湖底不具备沉管条件,杭州公司最终选取路面开挖,过桥顶管相结合的方案。
在景区,改造电力设施的压力特别大。在施工过程中,我们还遇到西湖冒浆,工作人员紧急修改方案,与水域管理处合力对桥边水域进行围堰,尽力减少冒浆对水质影响。在施工中,还要绕道珍惜桥木。总之,就是既要保证施工也要保护环境。此外,为了尽量减少对交通和对游客、居民生活的影响,杭州供电公司由专门成立了一支“夜间突击队”,他们昼伏夜出,经过5个月“挑灯夜战”,期间克服极寒暴雪天气的影响,确保工程如期完成。据悉,这次改造不仅是为了迎接峰会,更是为了西湖周边的居民小区的整体用电品质的提升。在改造完成后,环西湖一带用户年平均故障停电时间降至5分钟以内。
